Systemhandling eller bygghandling – vad är skillnaden?

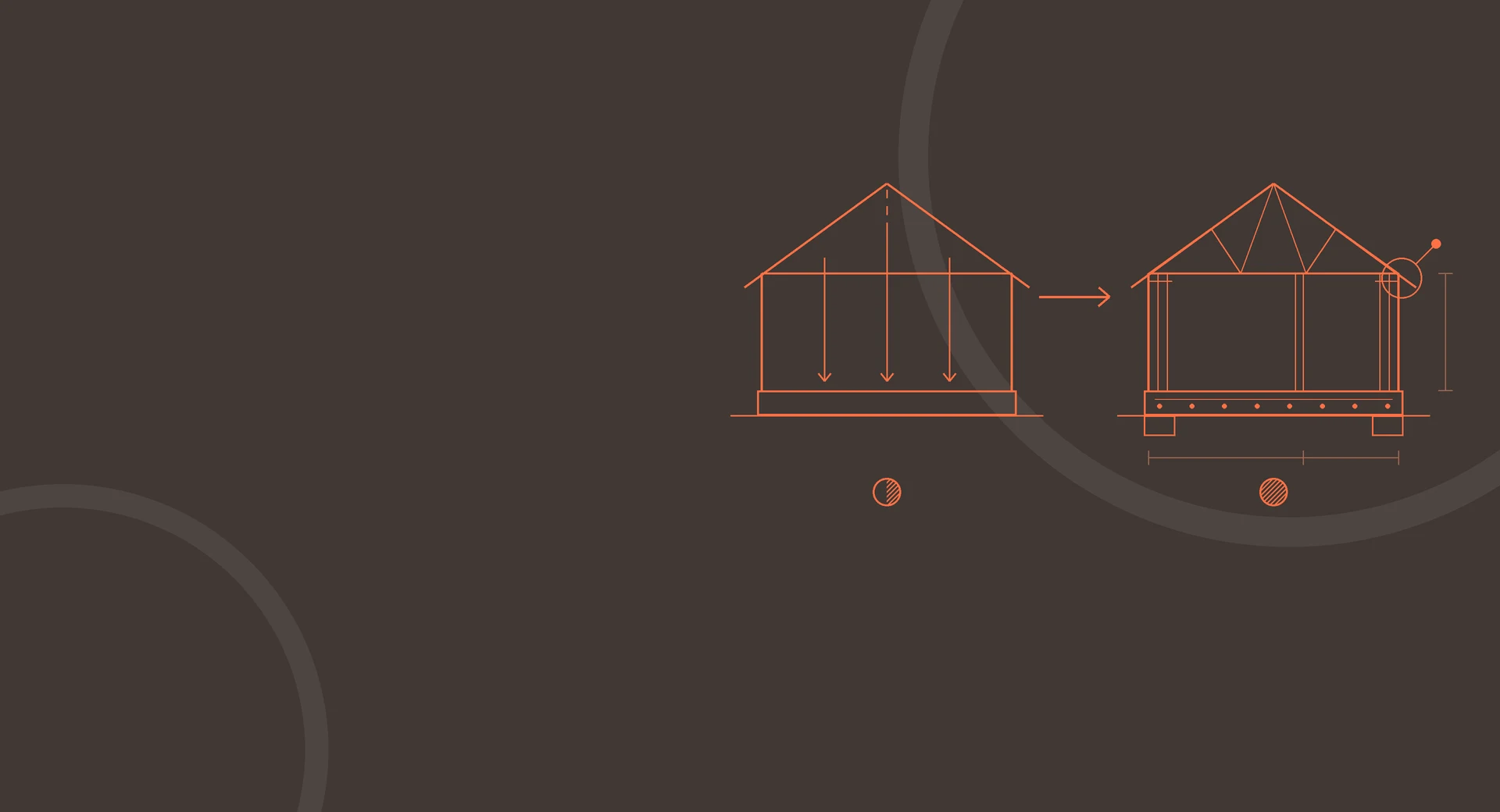

Illustration av ett hus i sektion, först som enkel systemhandling och sedan som detaljerad bygghandling

Den som ska bygga nytt eller bygga till stöter ofta på två begrepp: systemhandling och bygghandling. Båda är konstruktionsritningar, men de har olika syften och tas fram vid olika tidpunkter i byggprocessen. Att förstå skillnaden gör det lättare att planera tidplanen, budgeten och kontakterna med kommunen.

En enkel liknelse

Tänk dig att du målar en tavla. Först gör du de stora penseldragen och bestämmer kompositionen: var motivet ska stå, vilka färger som ska dominera och hur ljuset faller. Först när helheten sitter målar du detaljerna.

Konstruktionsprojektering fungerar på samma sätt. Systemhandlingen är de stora penseldragen. Bygghandlingen är detaljerna.

Vad är en systemhandling?

I systemhandlingen bestäms konstruktionens grundprinciper. Det handlar om de val som påverkar hela byggnaden, till exempel:

  • Stomsystem. Ska huset byggas av trä, betong, lättbetong eller stål?
  • Bärande delar. Var ska bärande väggar, balkar och pelare placeras?
  • Grundläggning. Platta på mark, plintar eller krypgrund?
  • Lastnedföring. Hur förs lasterna från taket ned genom huset till grunden?
  • Ungefärliga dimensioner på de viktigaste bärande delarna.

Systemhandlingen är tillräckligt detaljerad för att visa att konstruktionen fungerar i princip, men inte så detaljerad att den går att bygga efter.

Vad är en bygghandling?

Bygghandlingen tar vid där systemhandlingen slutar. Nu är principerna bestämda, och konstruktören går in på djupet:

  • Exakta dimensioner på balkar, reglar, pelare och takstolar
  • Anslutningsdetaljer, till exempel mellan vägg och grund eller vid takfoten
  • Infästningar och beslag
  • Armering i plattor och grundbalkar
  • Håltagningar för installationer
  • Beräkningar och dimensioneringsintyg som visar att konstruktionen uppfyller kraven

Bygghandlingen är det byggaren arbetar efter på plats. Så här ser våra konstruktionsritningar ut för en typisk villa.

Hur passar de in i byggprocessen?

När bygglovet är beviljat kallar kommunen ofta till ett tekniskt samråd. Där går man igenom hur projektet ska genomföras och vilka tekniska handlingar kommunen vill se. Då behövs sällan varje detalj. Det som efterfrågas är att konstruktionens principer är genomtänkta, och där passar systemhandlingen.

Efter samrådet ger kommunen startbesked. I startbeskedet anges vilka handlingar som ska lämnas in och när. Ofta kan de detaljerade konstruktionshandlingarna lämnas in innan respektive moment påbörjas. Bygghandlingen kan då tas fram efter startbeskedet.

Varför dela upp projekteringen i två steg?

Ändringar blir billigare. Under tekniskt samråd kommer det ofta upp frågor som leder till ändringar. Sker ändringen medan konstruktionen fortfarande är på principnivå är den enkel att genomföra. Hade varje detalj redan varit ritad hade mycket arbete behövt göras om.

Byggaren kan påverka. Många väljer byggare först när bygglovet är klart. Tas bygghandlingen fram efter att byggaren är upphandlad kan byggarens erfarenheter och önskemål om material och byggmetod tas med, vilket ofta ger en enklare och billigare produktion.

Kostnaden sprids ut. Beställaren betalar för detaljerna först när projektet faktiskt är på väg att bli av.

När går man direkt på bygghandling?

Tvåstegsmodellen passar bäst vid nybyggnation och större tillbyggnader. I mindre projekt, till exempel när en bärande vägg ska tas bort, är det ofta enklare att ta fram en komplett handling direkt. Detsamma gäller om kommunen kräver fullständiga konstruktionshandlingar redan före startbesked, eller om byggaren redan är vald och projektet är låst.

Vanliga missförstånd

"Systemhandlingen räcker för att bygga."
Nej. Systemhandlingen visar principerna, men saknar de detaljer som krävs för att bygga rätt, till exempel exakta dimensioner och anslutningar.

"Bygghandlingen är det sista som tas fram."
Inte alltid. Om något ändras under bygget kan konstruktören ta fram en relationshandling som visar hur huset faktiskt blev byggt. Den är värdefull vid framtida ombyggnader och vid en försäljning.

"Granskningshandling är ett eget skede."
Granskningshandling är snarare en status. Handlingen skickas ut för att beställaren, arkitekten eller byggaren ska kunna granska den innan den fastställs.

Sammanfattning

Systemhandlingen bestämmer konstruktionens principer: vilket stomsystem huset ska ha, var de bärande delarna ska placeras och hur huset ska grundläggas. Den tas fram inför tekniskt samråd och används främst av kommunen, arkitekten och beställaren för att se att konstruktionen håller i princip.

Bygghandlingen visar exakt hur huset ska byggas, med dimensioner, detaljer och beräkningar. Den tas fram efter startbesked och är det underlag byggaren arbetar efter på plats.

‍

BTIB & Partners arbetar med konstruktionsprojektering i två steg, systemhandling och bygghandling, för villor, tillbyggnader och flerbostadshus i hela Sverige.

‍

Dela detta inlägg
Din byggpartner
